耐震改修工事
京都府 京都市 F様邸
地域別|すべて
建築中レポート
- 1. 2023年04月08日
-
耐震改修工事
外付けホールダウン金物

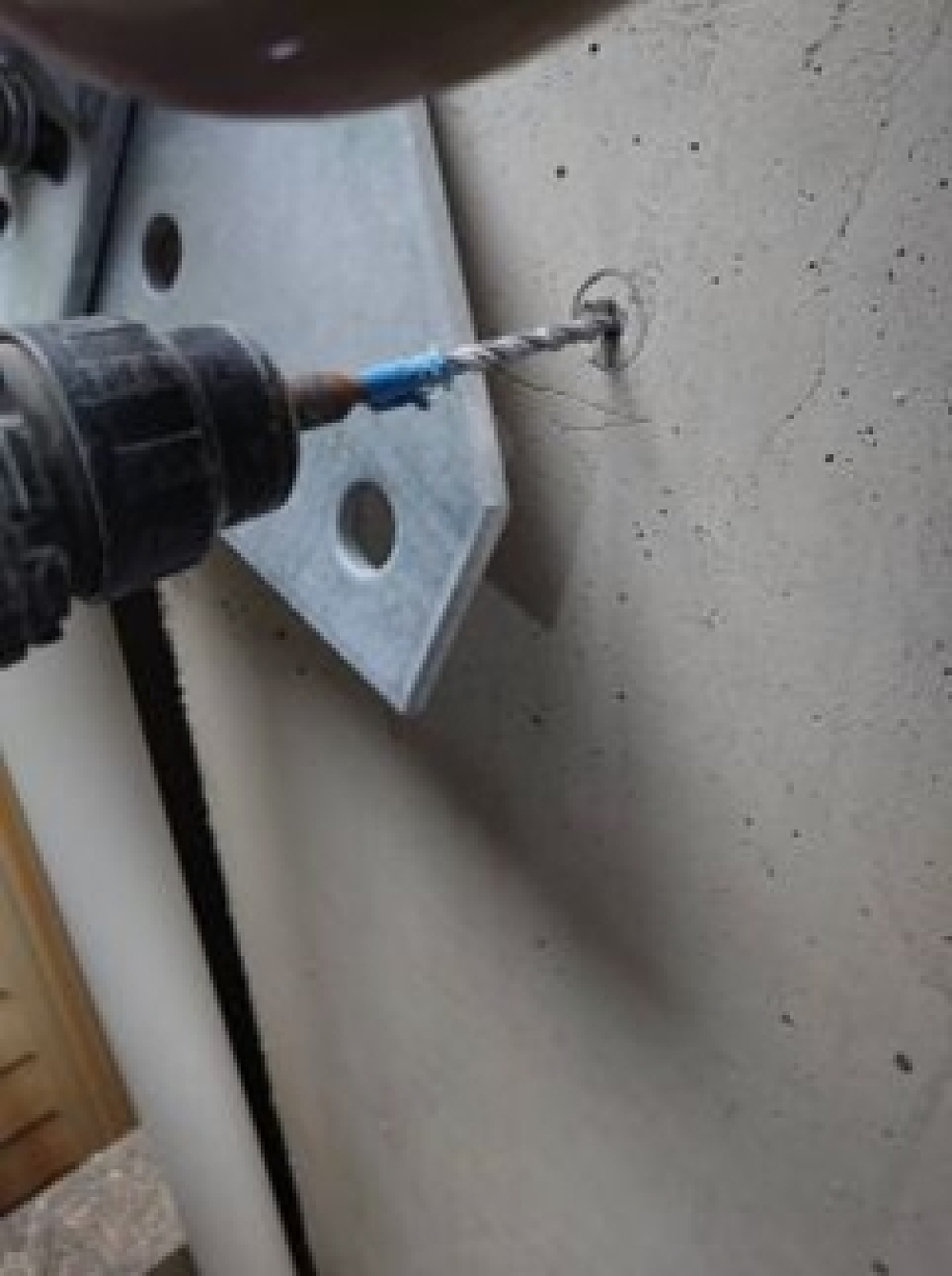

外付HD設置工事 壁・柱穿孔・・・壁・柱に穴をあけていきます。
- 2. 2023年04月08日
-
耐震改修工事
外付HD設置工事 穿孔部 清掃・・・穿孔部分を清掃します。
- 3. 2023年04月08日
-
耐震改修工事
外付HD設置工事 白蟻消毒スプレー塗布・・・白蟻消毒スプレー塗布していきます。
- 4. 2023年04月12日
-
耐震改修工事
外付HD設置工事 コーキング処理・・・コーチボルトを打ち込む前にコーキングで防水処理します。
- 5. 2023年04月12日
-
耐震改修工事

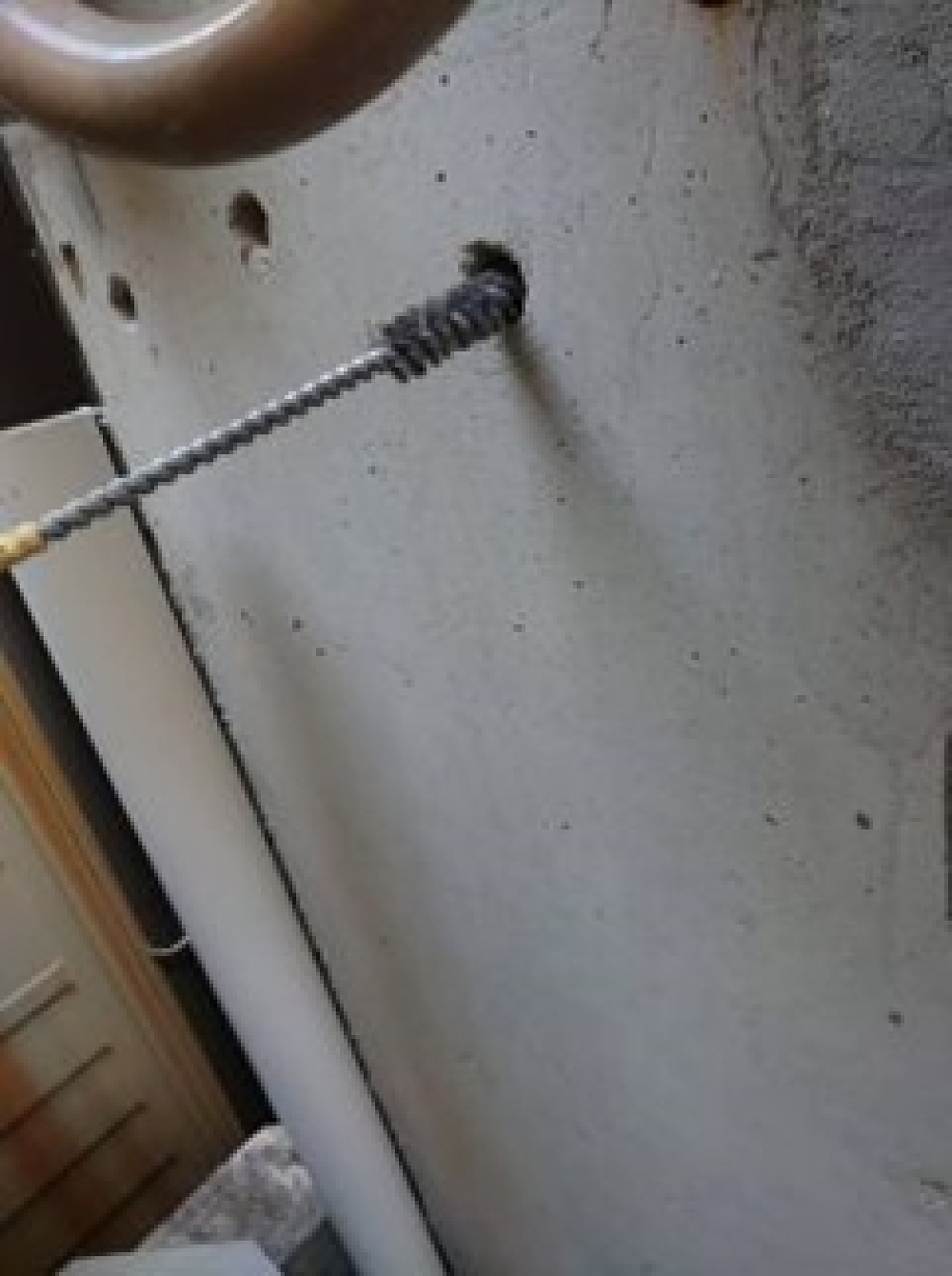

外付HD設置工事 コーチボルト締め付け アッパープロテクター設置完了・・・上の金物(アッパープロテクター)取り付けが完了致しました。
- 6. 2023年04月12日
-
耐震改修工事
外付HD設置工事 基礎・・・基礎にも穴をあけていきます。
- 7. 2023年04月12日
-
耐震改修工事
外付HD設置工事 基礎穿孔後清掃・・・清掃します。
- 8. 2023年04月14日
-
耐震改修工事
外付HD設置工事 ケミカル挿入・・・ケミカル(接着剤)を挿入します。
- 9. 2023年04月14日
-
耐震改修工事
外付HD設置工事 アンカーボルト挿入 ロアープロテクター取り付け、金物固定・・・アンカー用ボルトを打ち込み下の金物(ロアープロテクター)を取り付けます。上下も緊結完了。
- 10. 2023年04月14日
-
耐震改修工事
外付HD設置工事 カバー装着 施工完了・・・カバーを装着し施工完了。カバーの色は4色あります。
- 11. 2023年04月19日
-
耐震改修工事
壁補強工事 施工前・・・外部から壁を補強していきます。
- 12. 2023年04月19日
-
耐震改修工事

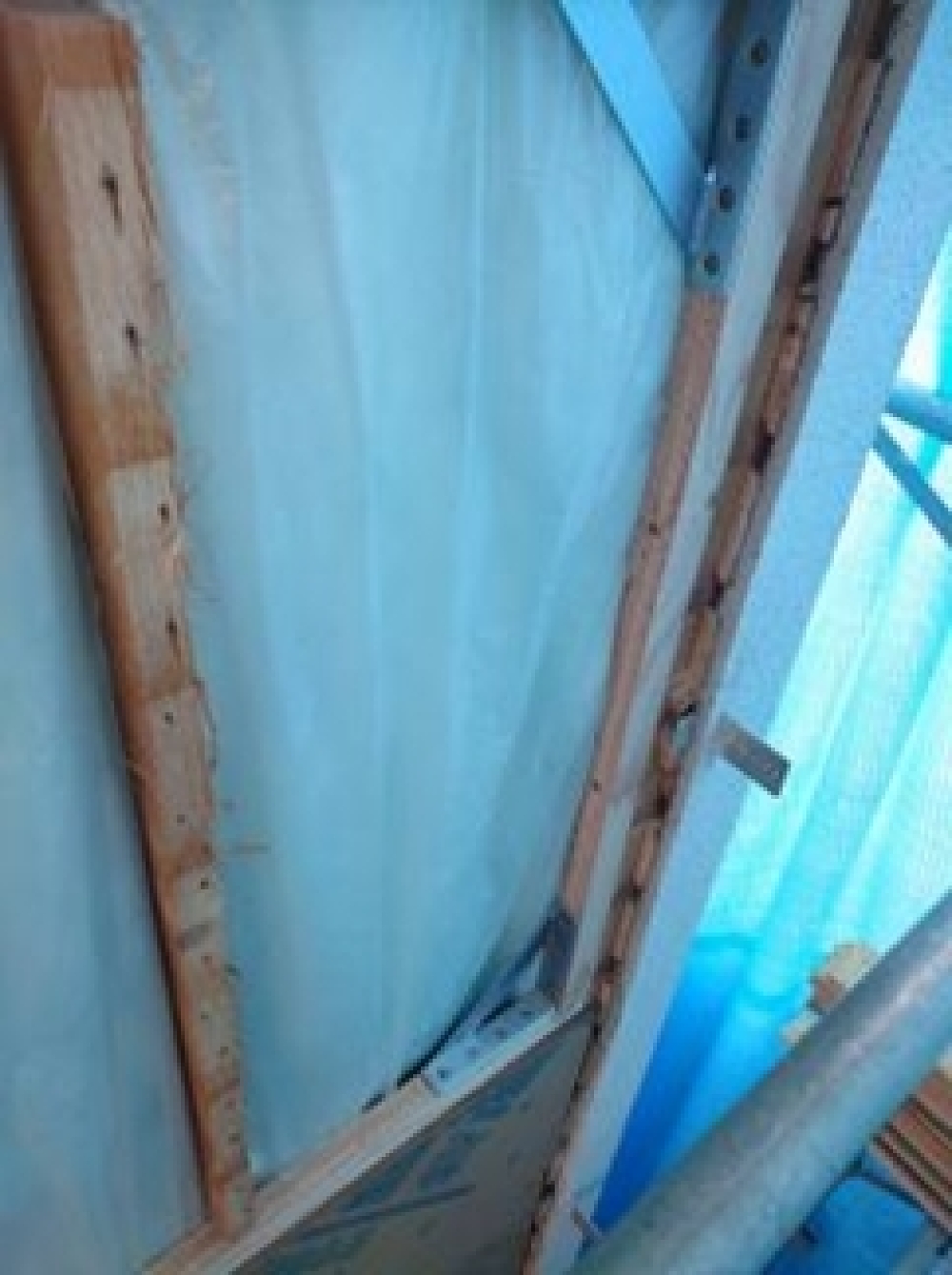

壁補強工事・・・柱頭金物設置・・・壁解体の後、柱と梁を固定します。
- 13. 2023年04月19日
-
耐震改修工事
壁補強工事 柱頭金物設置・・・柱と土台と基礎を固定します。
※内付けホールダウン金物の際は柱土台基礎を固定しますが、柱脚金物(柱頭と同じ金物)の場合は柱と土台を固定します。
- 14. 2023年04月19日
-
耐震改修工事
壁補強工事 断熱設置・桟木設置・・・断熱材を詰め、面材が貼れるように桟木を打っていきます。
- 15. 2023年04月21日
-
耐震改修工事

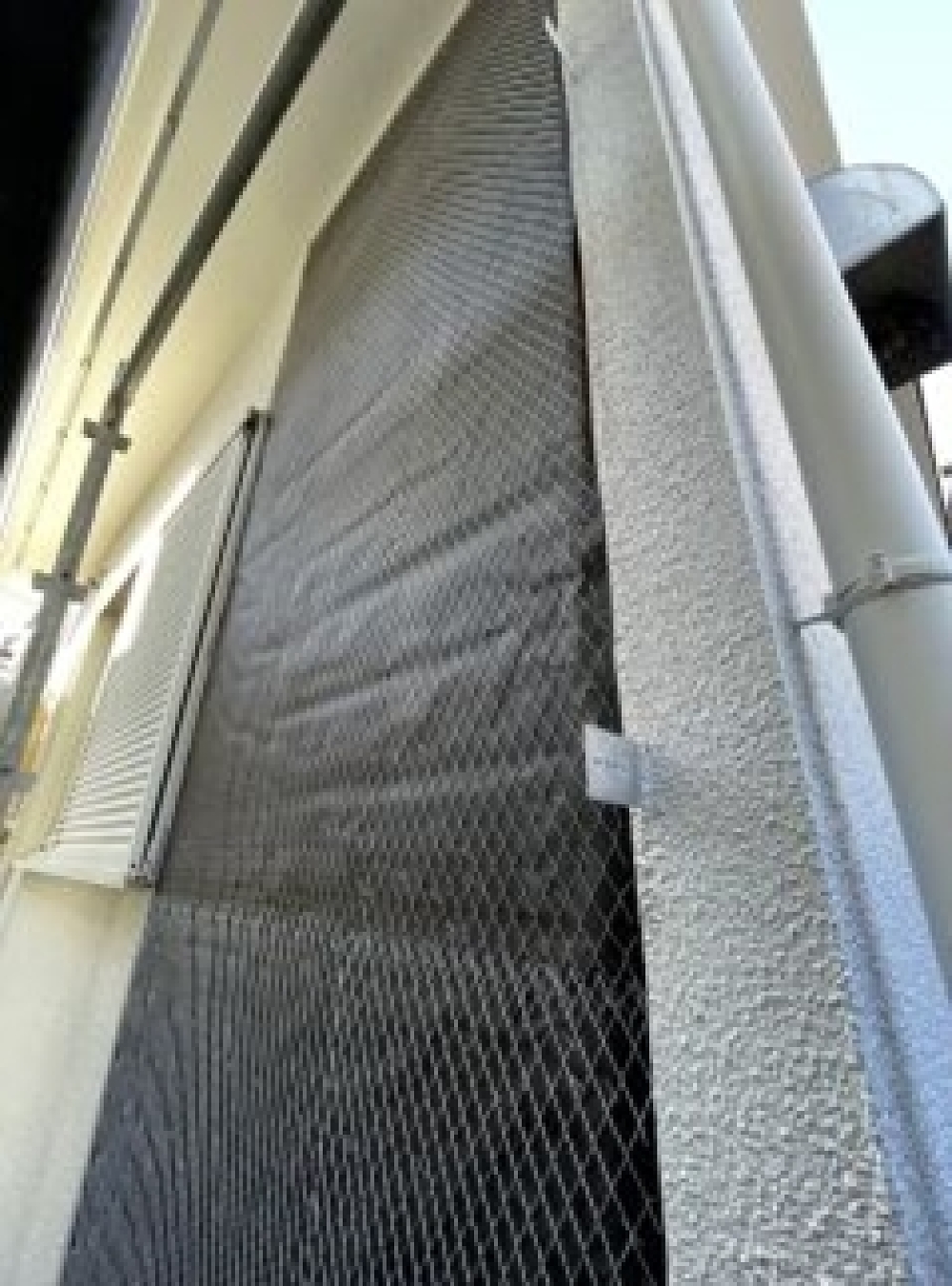

壁補強工事 面材設置・・・かべつよし(面材)を貼ります。
- 16. 2023年04月21日
-
耐震改修工事
フェルト(防水紙)、ラス貼り・・・真っ黒な防水紙としてのアスファルトフェルトをはり、モルタルを固定させるためのラスシートを留め付けます。
- 17. 2023年04月21日
-
耐震改修工事
壁補強工事・・・左官補修
- 18. 2023年04月24日
-
耐震改修工事
塗装仕上げ・・・完了
- 19. 2023年04月24日
-
耐震改修工事
基礎増し打ち工事
配筋工事・・・配筋を組んでいきます。配筋ピッチ確認@200 差筋@800
- 20. 2023年04月24日
-
耐震改修工事
底板コンクリート打設・・・コンクリートを打設します。
- 21. 2023年04月27日
-
耐震改修工事
型枠組後 コンクリート打設・・・コンクリートを打設します。
- 22. 2023年04月27日
-
耐震改修工事
型枠組バラシ
- 23. 2023年05月01日
-
耐震改修工事
左官仕上げ・・・左官で仕上げをし完了です。
